记者今日获悉,中国宝武广东韶关钢铁有限公司(简称“韶钢”)能环部高效发电工程项目部精心组织节后复工,目前部分项目已实现复工作业。
今年1月底,因该工程项目施工队伍放假过春节,加之疫情发生,原计划2月1日复工不得不推迟。2月以来,项目部积极组织、协调施工力量,各施工队伍千方百计组织人员返韶。有些省内施工队伍开通专车“门到门”接送人员;有的甚至动用私家车专程接人返回。对乘公共交通来韶人员,项目部严格执行14天的隔离措施。为缓解用工难问题,总包单位临时在周边地区招用了一批维检人员。

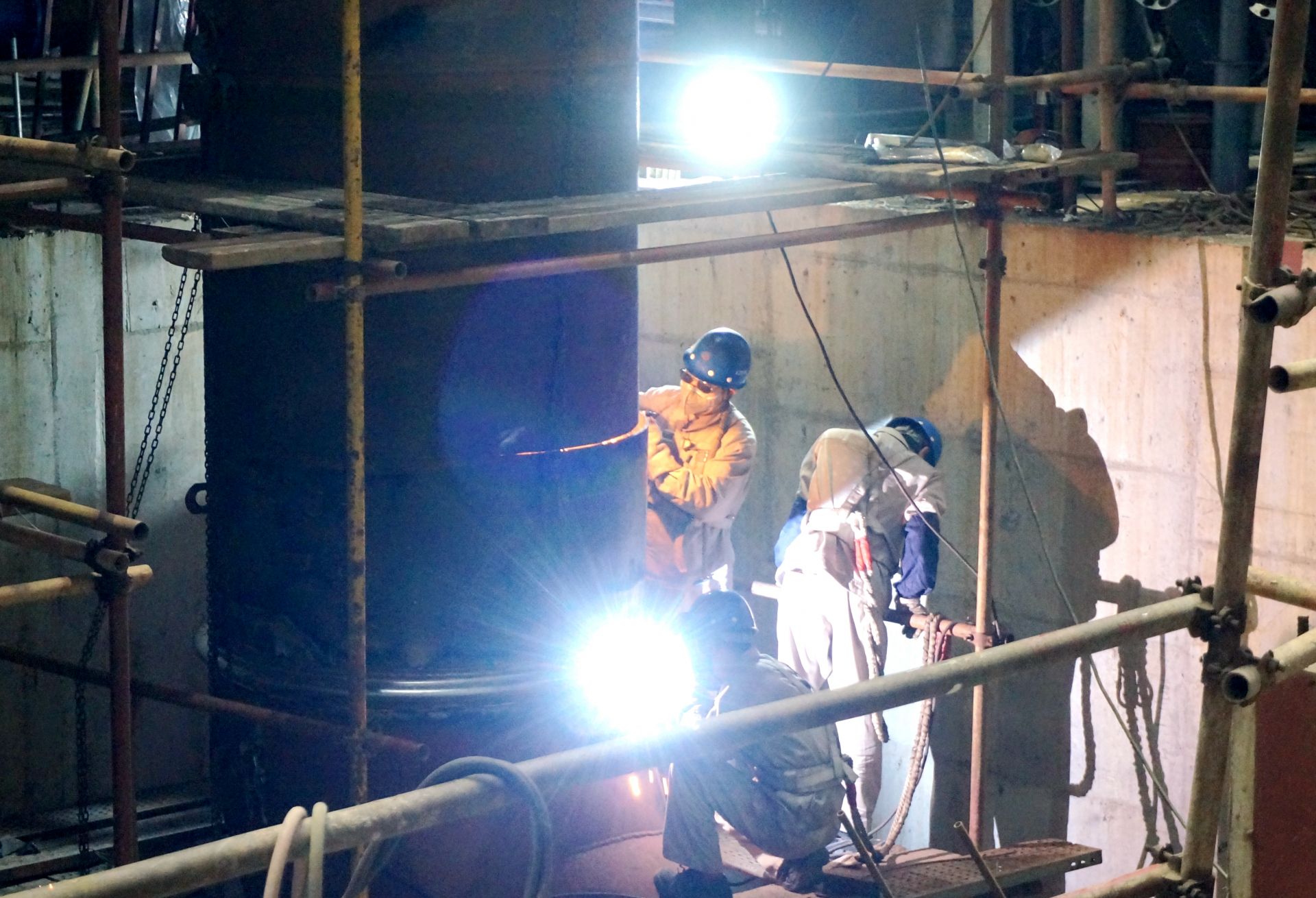

2月下旬,返韶施工人员达100多人。项目部一手抓疫情防控,一手抓工程建设。25日,施工人员开始进入现场,正式复工作业。
在积极复工之际,项目部坚持不懈做好疫情防控工作。根据公司疫情防控指挥部的要求,项目部及时调整每天报送《新冠肺炎疫情防控人员信息明细表》,及时掌握协力人员密接情况、体温及返韶信息等。及时指导协力单位每天在“韶钢建设协力安全管理交流”微信群中汇报协力管控情况,将返韶协力人员的承诺书签订情况、密接查询截图、隔离定位截图及一日两测体温记录做到实时管控,心中有数。依托公司疫情防控小程序的开发使用,每日及时将返韶协力人员数据报投资部统一导入系统,专人跟踪协力单位“报平安”完成情况,对未完成截图的抓落实,确保协力人员100%每日“报平安”。

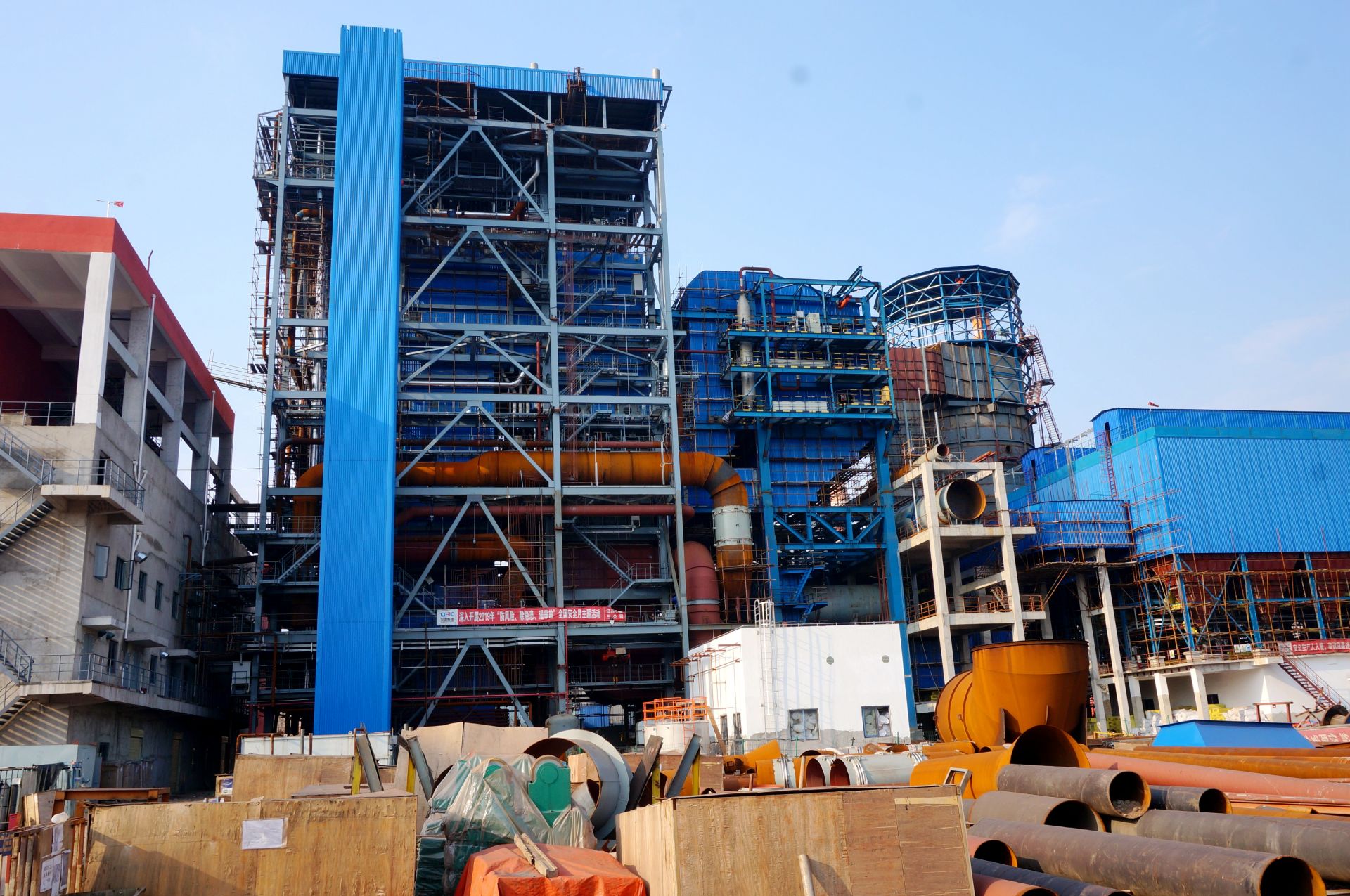

目前,高效发电工程已完成主体设备(锅炉、汽轮机、发电机、冷却塔等)安装,部分设备已进行单机调试。后续将进行各项工程收尾工作,择机进行设备联动调试。项目部负责人表示,他们将竭尽全力,精心组织协调人员、设备、材料进场,抓好施工安全、疫情防控,争取项目早日投运。
